【鲁班计价】〖公路〗如何调整规费
问题说明
鲁班计价公路结算的时候如何调整规费
调整公路规费操作步骤
1. 操作原理:
1.1 公路工程的综合单价中包含了规费,由于综合单价中标不能随意修改。所以不能直接调整规费的费率。
1.2 公路工程的费用表展示的是第100章到第700章的合计,直接调整其中规费的展示的数据行无效
(合计行不是底下的子项的合计是用公式计算汇总的)
1.3 软件利用在R1行内将预设的表达式通过功能内置到软件内避免了客户自行调用计算公式修改的动作。
2. 如何查看各项费用元素的含义:
2.1 在费用计算式列鼠标单击
2.2 选择 三个小点的按钮

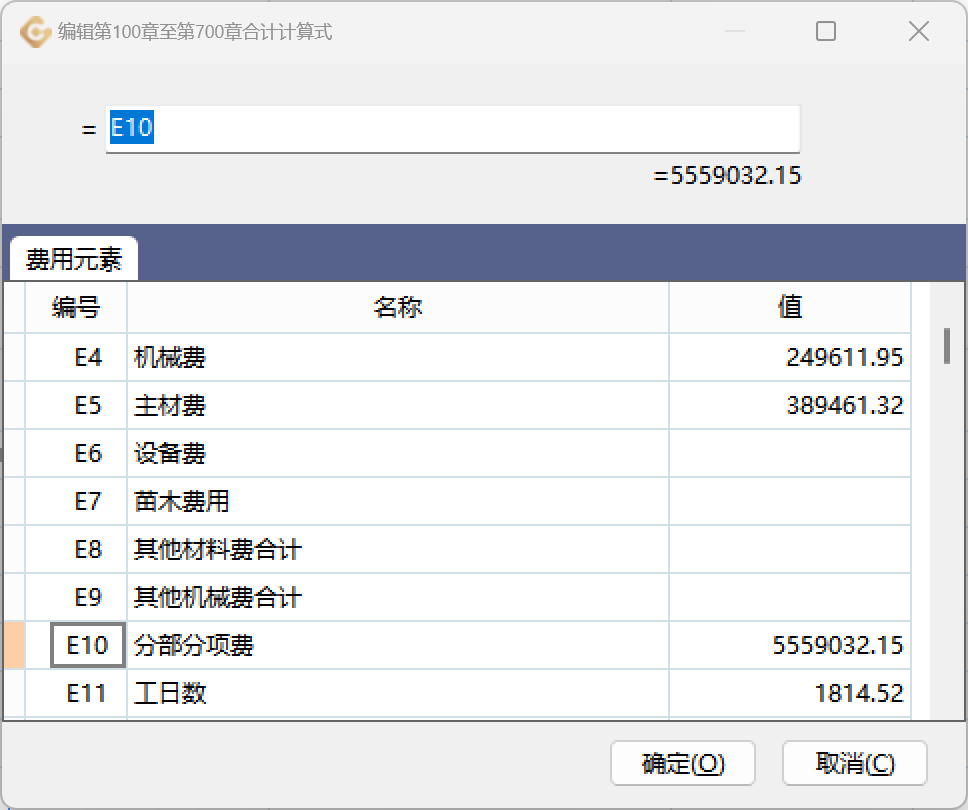

2.3 在弹出的编辑第100张至第700张合计计算式的窗体内可以查看费用元素
2.4 常见的费用元素含义
E10为"分部分项费"表示整个分部分项页签的所有费用合计
E92为"规费"表示整个项目工程的规费费用合计
E2为"人工费"表示整个项目工程的人工费费用合计
E71为"其中:机械人工费"表示整个项目工程的机械人工费费用合计
3. 调整规费操作方法:
调整规费共分为两种方式
3.1 调整规费
3.2 仅调整社保四项
注:两者的区别就是后者不扣减调整住房公积金
操作方法均为在费用表界面,鼠标右键菜单选择"调整规费"或鼠标右键菜单选择"仅调整社保四项"
在弹出的对话框内输入新的规费费率或税金数值后点确定。
